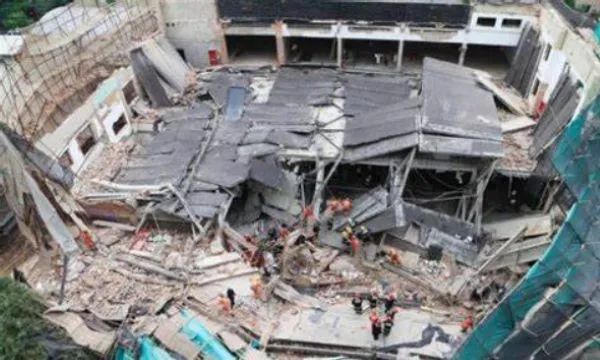

2019年5月16日11时10分左右,上海市长宁区昭化路148号①幢厂房发生局部坍塌,造成12人死亡,10人重伤,3人轻伤,坍塌面积约1000m2,直接经济损失约3430万元。
5月16日11时10分左右,昭化路148号①幢厂房内,沙建平找来的15名人员在2层东南侧就餐,隆耀公司4名人员在2层东南侧临时办公室商谈工作,刘学军、沙建平分别找来的6名人员分别在2层(A-3轴)扎钢筋、1层柱子(A-4轴)底部周围挖掘、2层楼梯间楼板拆除时,厂房东南角1层(南北向A0-B轴,东西向3-7轴)突然局部坍塌,引发2层(南北向A0-D轴,东西向1-7轴)连锁坍塌,将以上25名人员埋压。
5月16日11时14分,市应急联动中心接到长宁区昭化路148号厂房坍塌、多人被埋的报警,按照《上海市突发公共事件应急处置暂行办法》,立即组织调度公安、消防、卫生、住建、应急、供电、供气等联动单位先期到场处置。
11时17分,市应急联动中心(消防指挥区)接到报警,市应急救援总队立即调派21个中队的41辆消防车、10台重型救援设备、300余名指战员和搜救犬队,市医疗急救中心调派14辆救护车,紧急赶赴现场,并于11时24分到场进行救援处置。
市委、市政府相关领导赶赴现场,组织市应急、住建、卫生等相关部门及长宁区委、区政府,按照《生产安全事故应急条例》(国务院令第708号)有关规定,启动《上海市生产安全事故灾难专项应急预案》《上海市处置建设工程事故应急预案》,市长应勇在救援现场,宣布成立事故处置工作现场指挥部,指定市政府副秘书长赵奇担任总指挥,指挥部下设现场救援、医疗救治、新闻发布、事故调查、善后处置和综合保障等工作组。在市政府事故处置工作现场指挥部统一指挥下,调派7台大型工程车辆进场,消防救援、医疗急救、供电、供气等各部门通力配合,克服场地狭小、被埋人员数量不清、情况不明、仍有连续坍塌危险等困难,全力开展抢险。
至5月17日1时45分,现场共救出25名被埋人员,经反复确认无其他被埋人员后,搜救工作结束。
(图片来源网络)
直接原因:
1、①幢厂房1层承重砖墙(柱)本身承载力不足
2、现场未采取维持墙体稳定措施情况
3、地坪开挖进一步降低厂房结构安全性
间接原因:
1、琛含公司未尽到建设方主体责任
2、隆耀公司未尽到承包方主体责任
3、上汽资产公司未尽到对出租场所统一协调、管理责任
4、上汽进出口公司作为产权方,未完全尽到产权人的管理责任
